B 51: Aus- und Umbau der Ortsdurchfahrt Twistringen

Weiter schwierige Witterungsverhältnisse

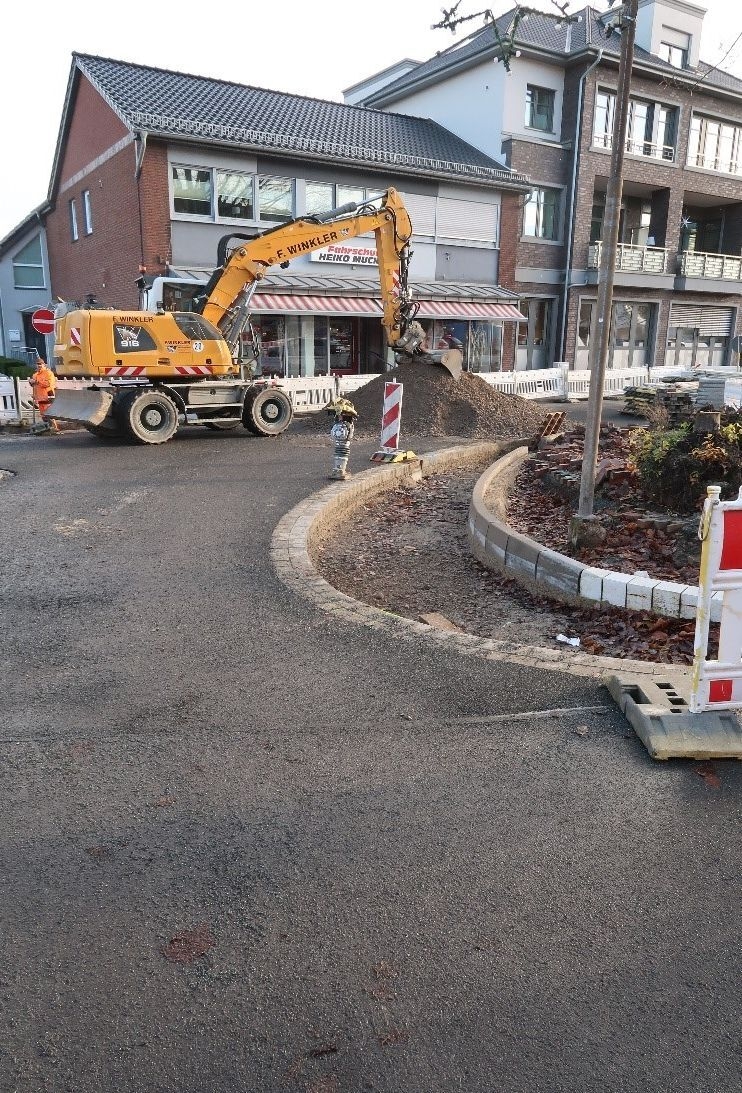

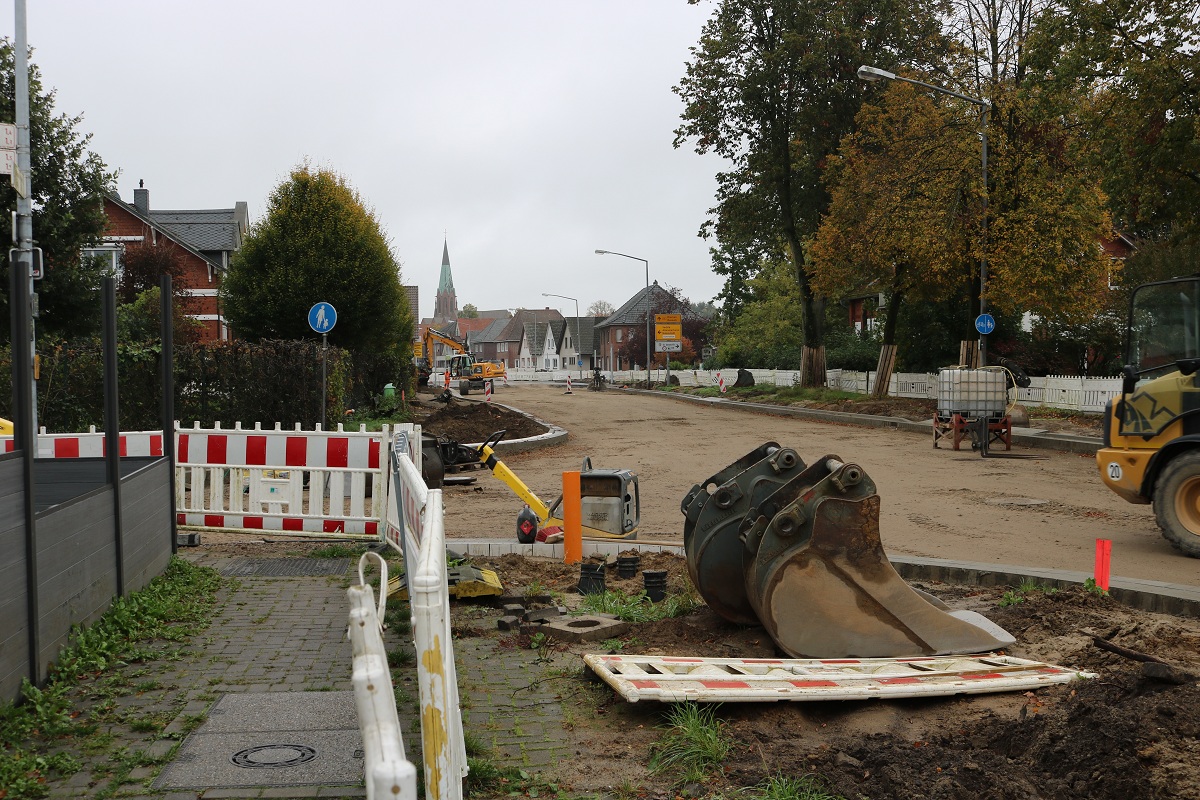

Aufgrund der Witterung war es oft nass im und am Baufeld.   Bildrechte: NLStBV
Aufgrund der Witterung war es oft nass im und am Baufeld.

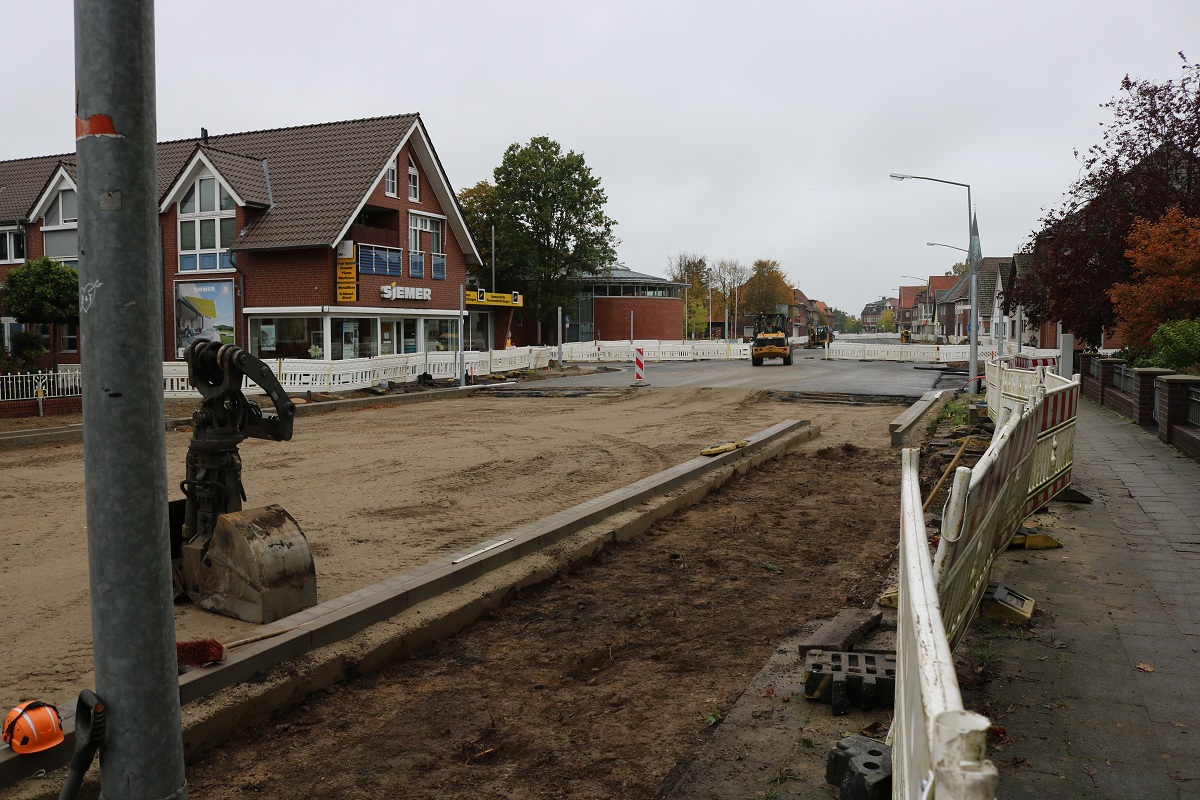

Der Kreuzungsbereich an der Harpstedter Straße/Bachstraße ist fast fertiggestellt.   Bildrechte: NLStBV
Der Kreuzungsbereich an der Harpstedter Straße/Bachstraße ist fast fertiggestellt.

Etwa 8 Monate sind seit Beginn der Arbeiten rund um den Aus- und Umbau der Ortsdurchfahrt Twistringen (Landkreis Diepholz) im Zuge der Bundesstraße 51 vergangen. Seitdem hat sich im Baufeld eine Menge getan – sowohl der Straßenbau als auch der Kanal- und Tiefbau verzeichnen trotz teilweise schwieriger Witterungsverhältnisse große Baufortschritte.

Mit Blick auf den Kanal- und Tiefbau lässt sich im November seitens des Oldenburgisch-Ostfriesischen Wasserverbandes (OOWV) mitteilen, dass bisher im Zuge der Gesamtmaßnahme 250 Meter neuer Schmutzwasserhauptkanal sowie 370 Meter Regenwasserhauptkanal unterhalb der Straße verlegt wurden. Zusätzlich wurden diverse Hausanschlussleitungen erneuert.

Die Schmutzwasserkanäle liegen bis zu 3,40 Meter tief unterhalb der Straße. Bis auf einige Restarbeiten sind die Kanalbauarbeiten im Kreuzungsbereich Harpstedter Straße abgeschlossen.

Eine Herausforderung war, dass die Grundwasserstände aufgrund des sehr nassen Winters im letzten Jahr noch sehr hoch standen. Zusätzlich musste im Bereich der Delme das Grundwasser aufwendig aufgereinigt werden, bevor es in das Gewässer eingeleitet werden konnte. Im Grundwasser befanden sich zum Teil noch Rückstände aus einem Grundwasserschadensfall der vor Jahrzehnten in diesem Bereich aufgetreten ist.

Im Bereich der Einmündung zur Kirchstraße wurden alte Kellerfundamente freigelegt, die aus der Zeit stammen, als die B 51 noch den Umweg über die Kirchstraße genommen hat. Außerdem wurde ein alter Holzbohlenweg aus dem 17./18. Jahrhundert in der Kirchstraße gefunden.

Weitere Funde traten im Bereich des Straßenbaus, konkret bei Auskofferungsarbeiten auf. Diese sowie die des OOWV wurden vom Denkmalschutz begutachtet und dokumentiert.

Seitens der NLStBV wurde kürzlich die Herstellung der Fundamente für die Masten der neuen Ampel im Bereich der Harpstedter Kreuzung abgeschlossen. Aufgrund der räumlichen Enge (wegen parallel laufenden Versorgungsleitungen) wurden Pfahlgründungen notwendig. Darüber hinaus erfolgten im November 2024 Arbeiten an den Bord- und Rinnenanlagen der Straße in Vorbereitung der Asphaltierungsarbeiten.

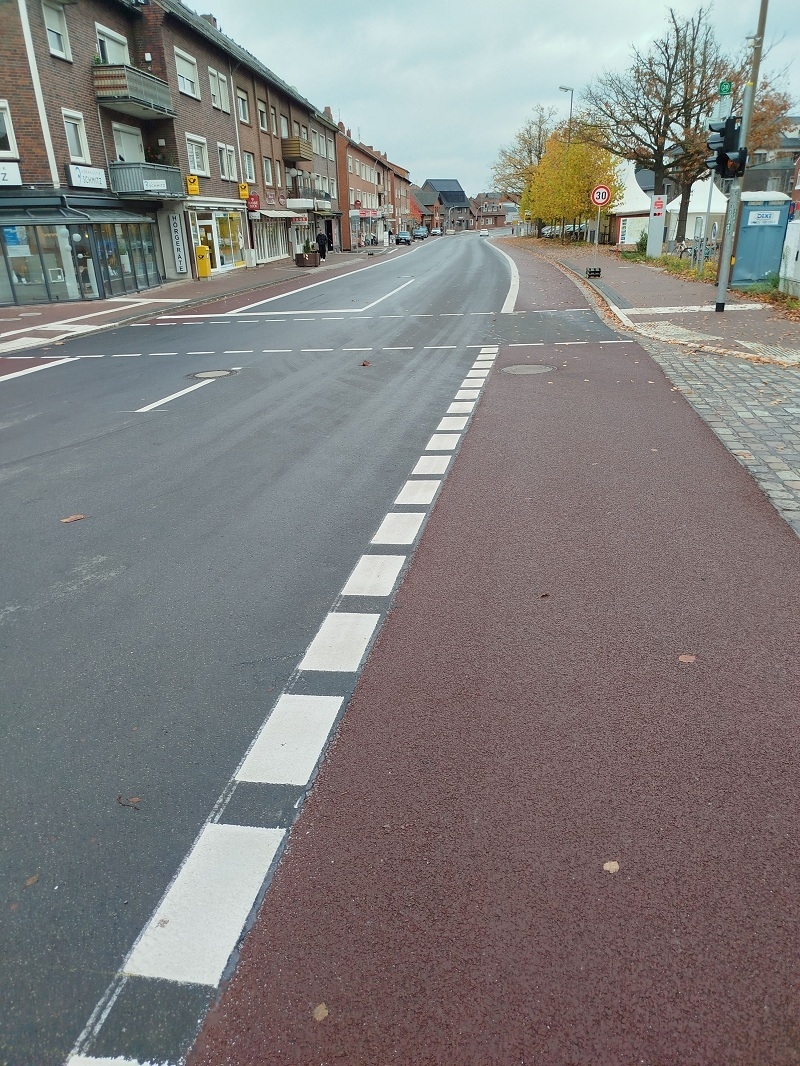

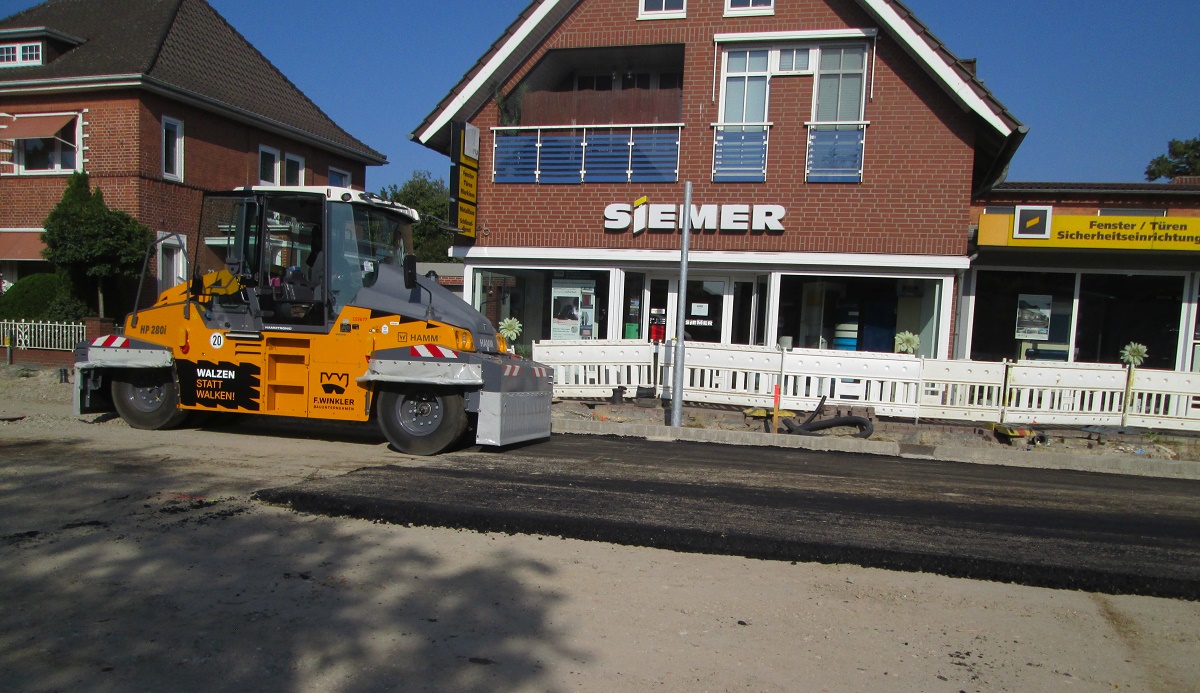

Die Fahrbahn des aktuellen Bauabschnitts ist bereits vollständig ausgefräst.   Bildrechte: NLStBV
Die Fahrbahn des aktuellen Bauabschnitts ist bereits vollständig ausgefräst.

Historie

Juli 2024: Der Aus- und Umbau der Ortsdurchfahrt Twistringen im Zuge der Bundesstraße 51 geht gut voran. Seit dem Beginn des ersten Bauabschnitts Süd1 Anfang April haben die ausführenden Firmen viele Fortschritte gemacht.

So wurde die Fahrbahn vollständig ausgefräst und mit der Sanierung der Kanalanlagen abschnittsweise begonnen. Im Auftrag des OOWV wurden noch Trinkwasserleitungen um- und neu verlegt. Diese Arbeiten sind im aktuellen Knotenpunkt abgeschlossen. Im Rahmen der Um- und Neuverlegung der Schmutz- und Regenwasserkanäle wurden alte Gebäudestrukturen mit Fundamenten im Unterbau angetroffen, und nach Absprachen mit dem Denkmalschutz zurück gebaut. Der OOWV plant, auf dem gesamten Abschnitt im Zuge der B 51 eine Sanierung sämtlicher Schmutz- und Regenwasserkanäle mitsamt der jeweiligen Hausanschlussleitungen durchzuführen.

Mitte Juli mussten die Arbeiten jedoch kurzzeitig ruhen: Grund waren die starken Regenfälle und hohen Niederschlagsmengen. Besonders in den tiefen Baugruben, die für die Kanalsanierung notwendig sind, sammelte sich meterhoch das Regenwasser. Zwischenzeitlich, nachdem sich das Wetter wieder verbessert hatte, gingen die Arbeiten weiter.

Für die Bauzeit ist weiterhin ein Jahr angesetzt. Anschließend, 2025, wandert die Baustelle weiter in Süd2 und Süd3. Im Jahr 2026 folgt dann die Umsetzung des Teilabschnittes Süd4.

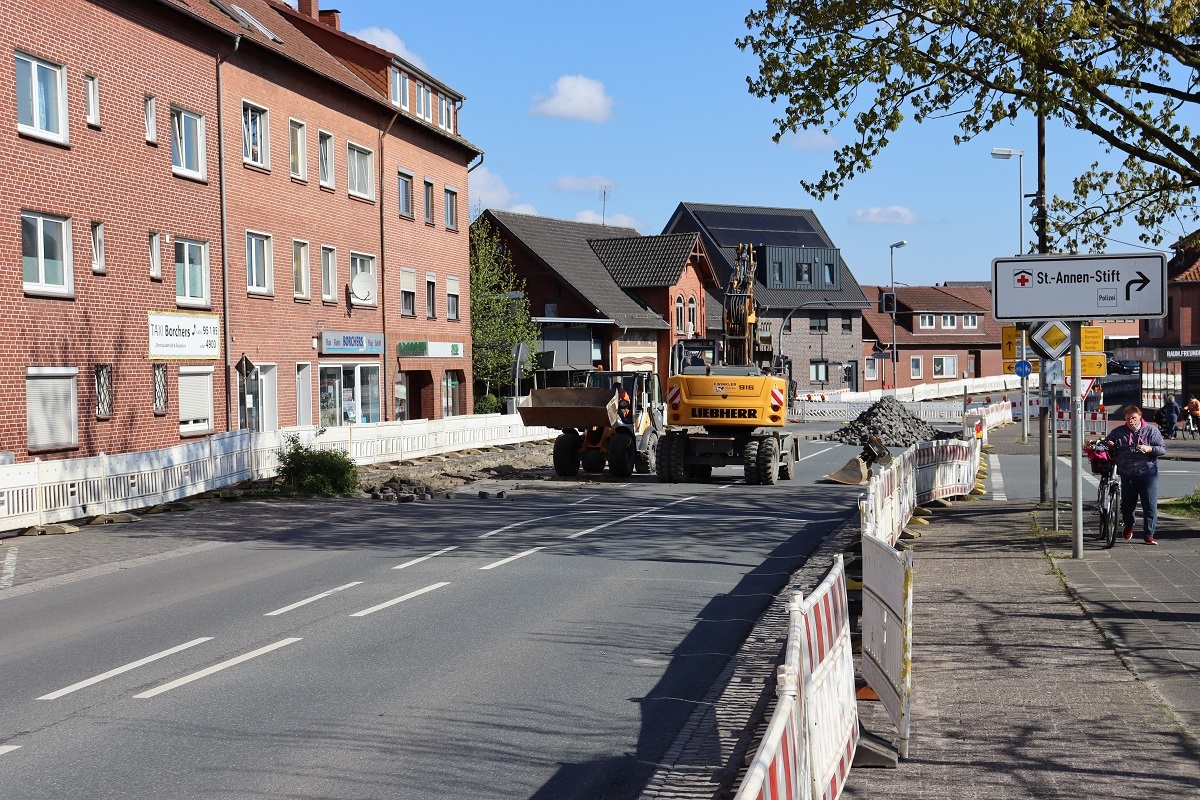

Ende April 2024: Erste bauliche Aktivitäten in der Ortsdurchfahrt Twistringen starten   Bildrechte: NLStBV
Ende April 2024: Erste bauliche Aktivitäten in der Ortsdurchfahrt Twistringen starten.

Mai 2024: Die Arbeiten rund um den Aus- und Umbau der Bundesstraße 51 in der Ortsdurchfahrt Twistringen sind wie geplant im April gestartet. Im ersten Bauabschnitt wird Material aufgenommen und weggefahren, um Platz für die neue Straße zu schaffen. Die Vollsperrung erstreckt sich in der ersten Bauetappe von der Kreuzung bei der Bäckerei Weymann – die Kreuzung wird komplett dicht gemacht – bis kurz vor die Einmündung der Langenstraße.

Die Geschäfte und Betriebe sind weiterhin alle fußläufig erreichbar.

Knapp 190 Personen nahmen den Infotermin zur Sanierung der Ortsdurchfahrt Twistringen wahr.   Bildrechte: NLStBV
Knapp 190 Personen nahmen den Infotermin zur Sanierung der Ortsdurchfahrt Twistringen wahr.

März 2024: Der Sanierungsstart der Ortsdurchfahrt Twistringen im Zuge der Bundesstraße 51 rückt näher. Voraussichtlich nach den Osterferien, im April 2024, beginnen die Arbeiten im Bauabschnitt Süd1.

Um über die Maßnahme zu informieren, lud die NLStBV zusammen mit dem OOWV, der Stadt Twistringen sowie Vertretern der ausführenden Firma, am 11. März 2024 zu einem Infotermin ein. Knapp 190 interessierte Bürgerinnen und Bürger nahmen den Termin wahr, um sich mit ihren Fragen an die Projektbeteiligten zu wenden. Im Fokus dabei standen Themen wie die Erreichbarkeiten von anliegenden Grundstücken, der Umfang der Kanalsanierungen sowie die zukünftig vorgesehenen Informationsmöglichkeiten. Die bei dem Termin veröffentlichten Karten können sowohl in diesem Artikel als auch in der Downloadliste rechts gefunden werden.

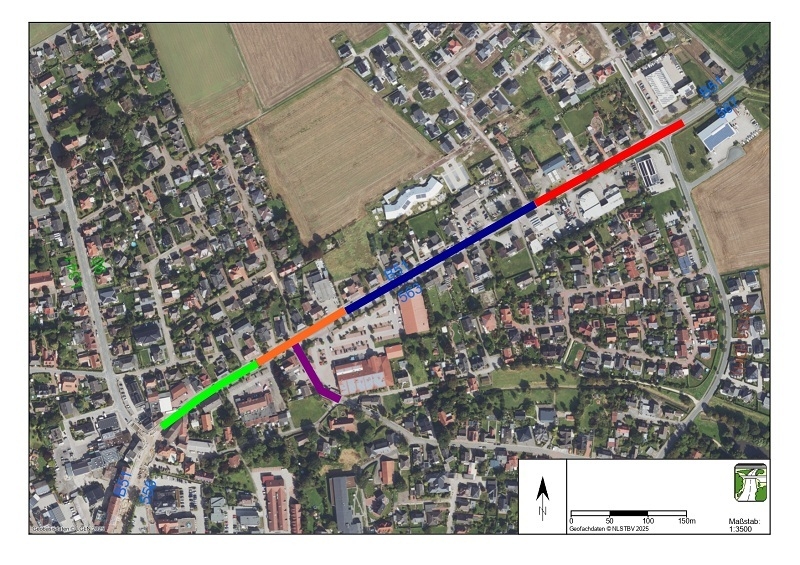

Kartengrundlage: www.lgln.niedersachsen.de   Bildrechte: NLStBV / LGLN

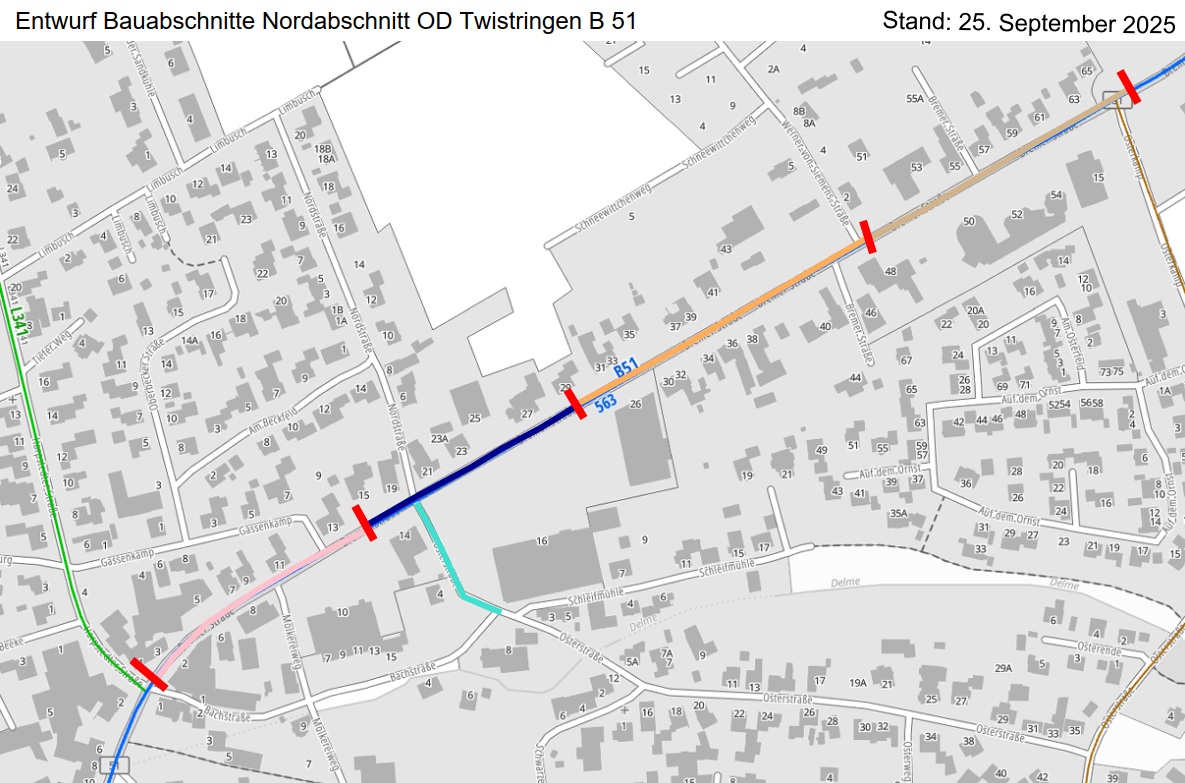

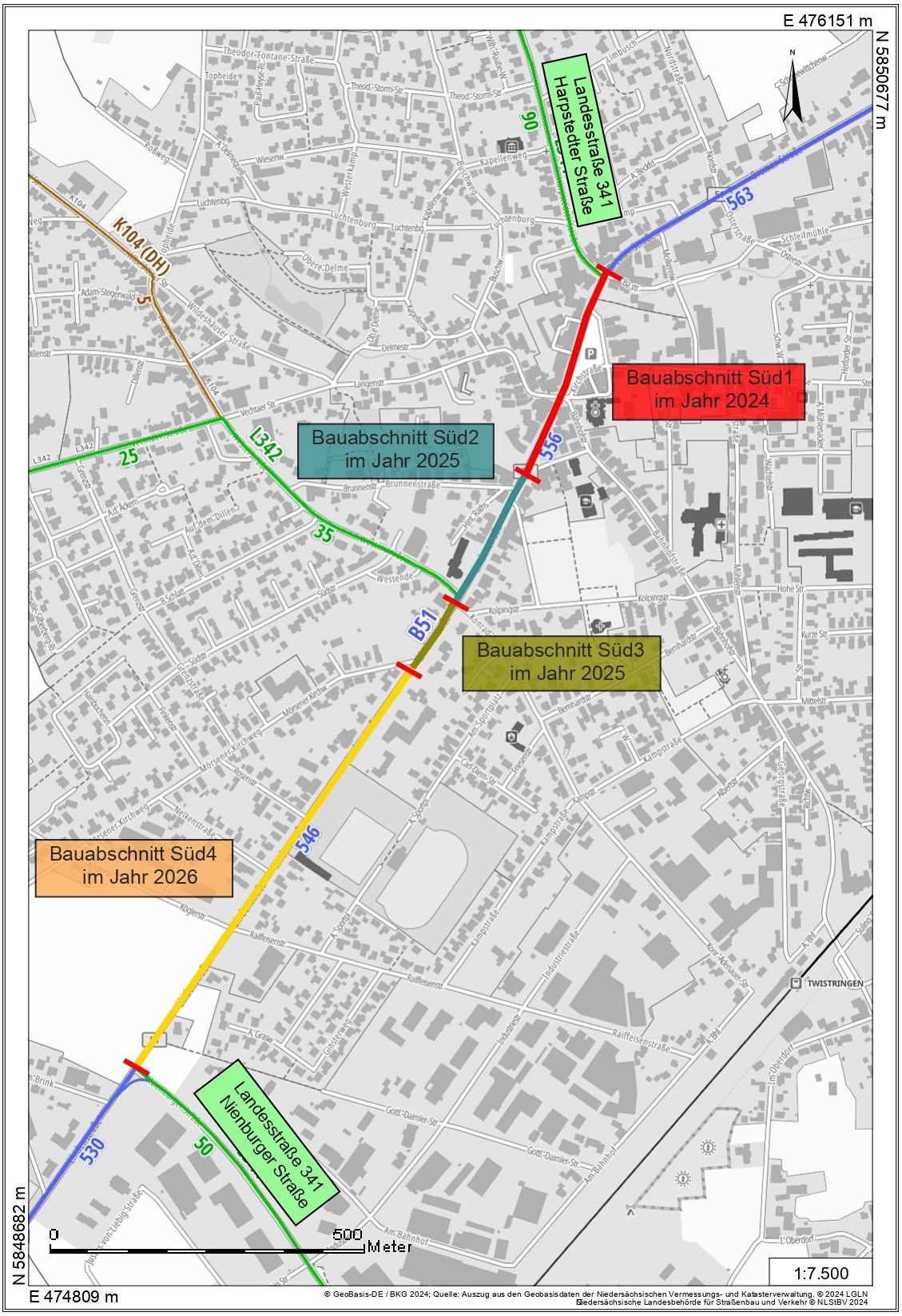

Die Sanierung des Südabschnittes der Ortsdurchfahrt Twistringen erfolgt in vier Bauabschnitten.

Januar 2024 / Hintergrund: Die Niedersächsische Landesbehörde für Straßenbau und Verkehr (NLStBV) plant, die Ortsdurchfahrt (OD) Twistringen im Zuge der Bundesstraße 51 zu erneuern. Die Fahrbahn ist in mehreren Bereichen stark beschädigt, sodass eine umfassende Sanierung der Asphalt- und Deckschichten erforderlich geworden ist. Zusätzlich zur Straße werden die Nebenanlagen, also Geh- und Radwege, erneuert und umgebaut. Außerdem saniert der Oldenburgisch-Ostfriesische Wasserverband (OOWV) parallel zur Umsetzung die Kanalanlagen. Weiter ertüchtigen in dem Bereich vertretene Versorger ihre Leitungen.

Der Aus- und Umbau der Ortsdurchfahrt erfolgt in zwei Abschnitten (Nord und Süd). Der Südabschnitt erstreckt sich vom südlichen Ortseingang auf Höhe der Gottlieb-Daimler-Straße bis zur Zufahrt Harpstedter Straße (L 341) auf Höhe der Bäckerei Weymann (siehe Karte oben). Der Nordabschnitt umfasst den Rest der Ortsdurchfahrt bis zum nördlichen Ortseingang.

Die Umsetzung aller vorgesehenen Arbeiten wird voraussichtlich drei Jahre in Anspruch nehmen. Die NLStBV plant, sobald eine ausführende Firma gefunden und der Auftrag vergeben ist, im April 2024 mit den baulichen Maßnahmen im Teilabschnitt Süd1 zu starten. (siehe Karte) Dieser wird während der Umsetzung der Sanierung voll gesperrt. Für die Bauzeit ist ein Jahr angesetzt. Anschließend, 2025, wandert die Baustelle weiter in Süd2 und Süd3. Im Jahr 2026 folgt dann die Umsetzung des Teilabschnittes Süd4.

Kartengrundlage: www.lgln.niedersachsen.de   Bildrechte: LGLN / NLStBV

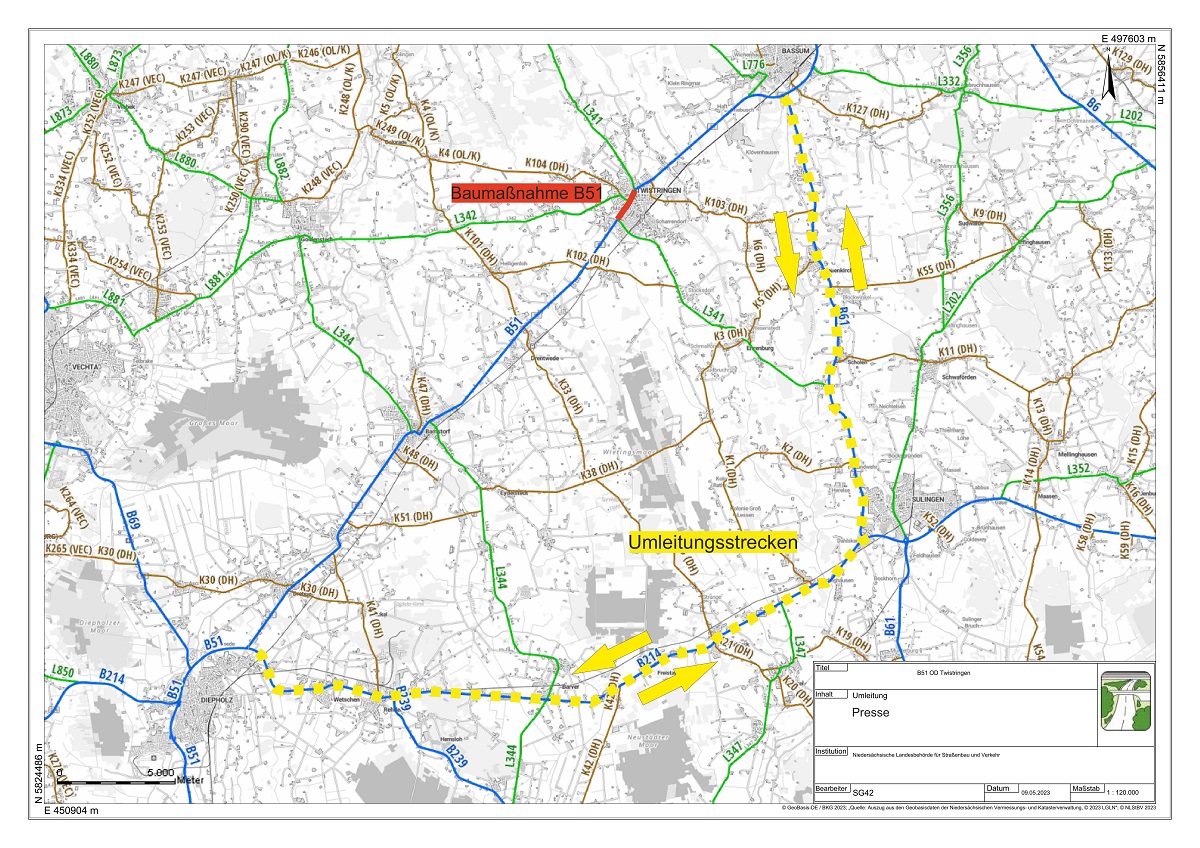

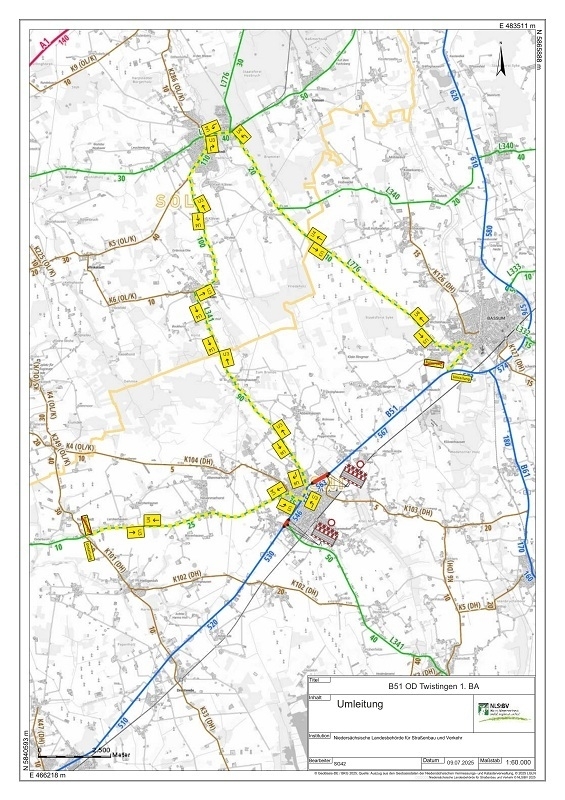

Die Umleitungsstrecke, die während der gesamtem Bauzeit den großräumigen Durchgangsverkehr an Twistringen vorbeileiten wird.

Um die umfassenden Aus- und Umbauarbeiten umsetzen zu können, muss die B 51 abschnittsweise für den Durchgangsverkehr voll gesperrt werden. Eine Umleitung führt in dieser Zeit die aus Richtung Norden kommenden Verkehrsteilnehmer ab Bassum über die B 61 nach Sulingen und anschließend über die B 214 nach Diepholz zurück auf die B 51 (Umleitungsstrecke siehe oben).

Die Baukosten für diesen Teil der Maßnahme liegen bei etwa 11 Millionen Euro. Die teilen sich in sieben Millionen für den Straßenbau und die Nebenanlagen sowie knapp vier Millionen für den Kanalbau auf. Träger sind der Bund, der OOWV sowie die Stadt Twistringen.

Über 150 Gewerbetreibende nahmen 2023 an der Informationsveranstaltung teil, die die NLStBV zusammen mit dem OOWV und der Stadt Twistringen organisiert hatte   Bildrechte: NLStBV
Über 150 Gewerbetreibende nahmen in 2023 an der Informationsveranstaltung teil, die die NLStBV zusammen mit dem OOWV und der Stadt Twistringen organisiert hatte.

November 2023: Bereits seit 2022 informiert die NLStBV im Rahmen verschiedener Informationsveranstaltungen über die Umsetzung der Maßnahme, baulich notwendige Schritte sowie den derzeit vorgesehenen Zeitplan der Umsetzung. Zuletzt lud die Behörde Ende 2023 zusammen mit Vertretern des OOWV und der Stadt Twistringen anliegende Gewerbetreibende ein, um das Vorgehen im Zuge des ersten Bauabschnittes zu erläutern. Gleichzeitig diente der Termin in der Aula des Gymnasiums Twistringen auch als Dialogforum für die Teilnehmer.

Auch im Zuge der Umsetzung der Maßnahme sind weitere, regelmäßige Informationsmöglichkeiten für Gewerbetreibende, Anliegende sowie von der Umleitung betroffene Bürgerinnen und Bürger vorgesehen.

Bundesstraße 51
Unterlagen zum Infotermin vom 11. März 2024:

  Faltblatt
(PDF, 0,43 MB)

  Präsentation
(PDF, 1,46 MB)

Artikel-Informationen

erstellt am:
26.01.2024
zuletzt aktualisiert am:
12.12.2024

Ansprechpartner/in:
Lisa Hustedt

Nds. Landesbehörde für Straßenbau und Verkehr
Geschäftsbereich Nienburg
Öffentlichkeitsarbeit
Bismarckstraße 39
31582 Nienburg
Tel: (05021) 606-222
Fax: (05021) 606-200

zum Seitenanfang
zur mobilen Ansicht wechseln
