Genehmigung von Energieleitungen

Die Niedersächsische Landesbehörde für Straßenbau und Verkehr ist die zuständige Planfeststellungsbehörde für Hochspannungsleitungen mit einer Nennspannung von 110 Kilovolt oder mehr. Gesetzliche Grundlage für das Planfeststellungsverfahren sind das Energiewirtschaftsgesetz (EnWG) und das Verwaltungsverfahrensgesetz (VwVfG).

Antragssteller der Planfeststellungsverfahren sind die Übertragungs- und Verteilnetzbetreiber. Mit dem Abschluss der Planfeststellung kann der zuständige Übertragungsnetzbetreiber und Verteilnetzbetreiber mit dem Bau der Stromleitung beginnen.

Netzausbau wächst - Genehmigungsverfahren nehmen zu

Seit einigen Jahren sind Übertragungs- und Verteilnetzbetreiber verstärkt dabei, die Stromnetze auszubauen und zu ertüchtigen. Im Mittel ist seit 2019 für rund 180 Kilometer jährlich die Planfeststellung von Energieleitungen sowie weiteren Komponenten des Stromnetzes beantragt worden. Zu solchen Komponenten zählen zum Beispiel Umspannwerke oder Kabelübergangsanlagen.

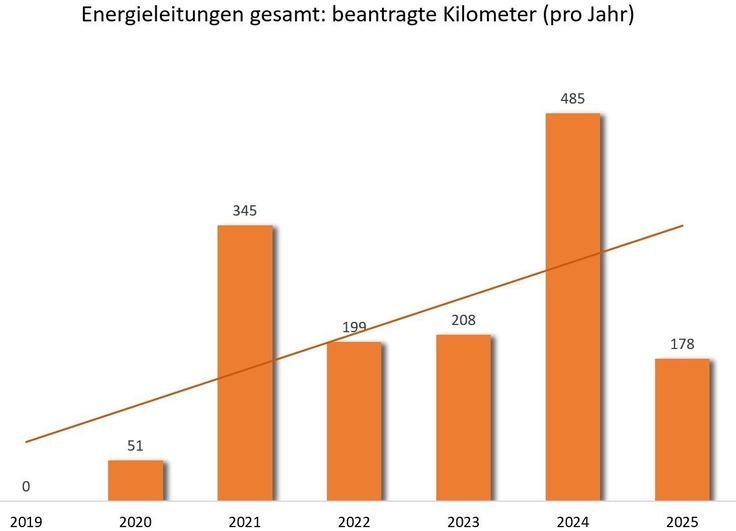

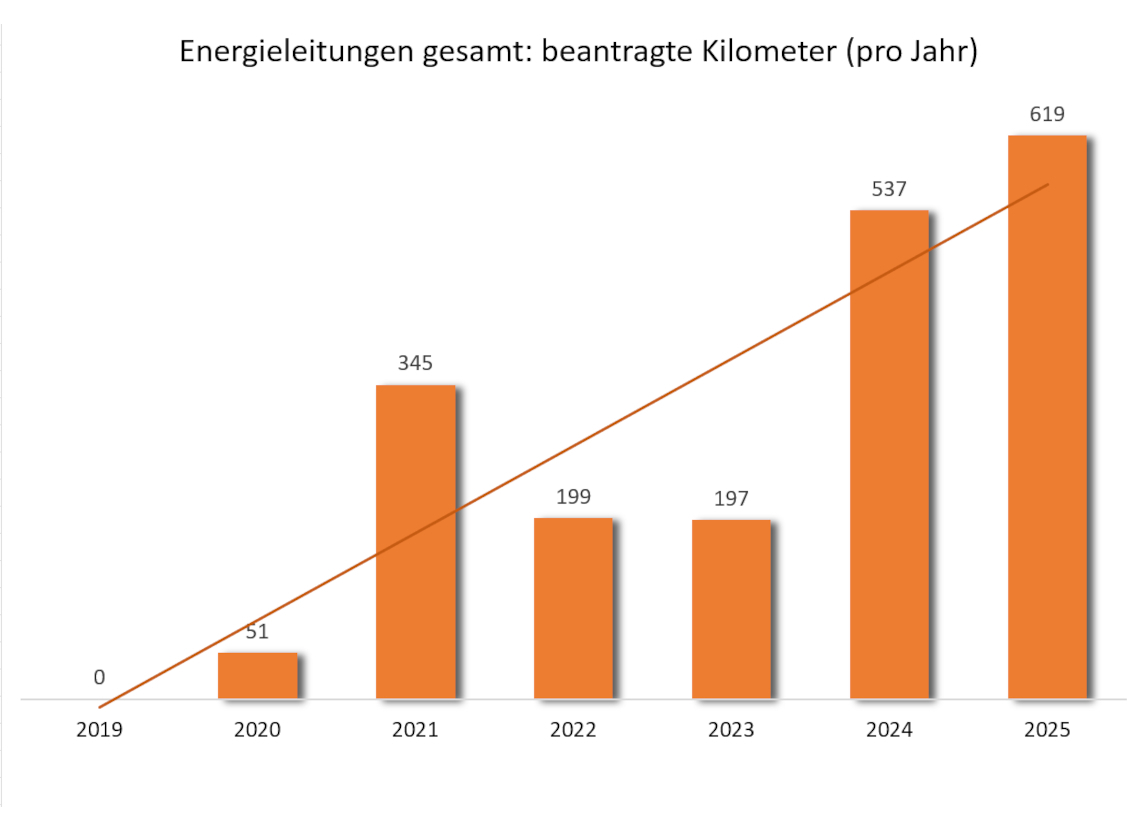

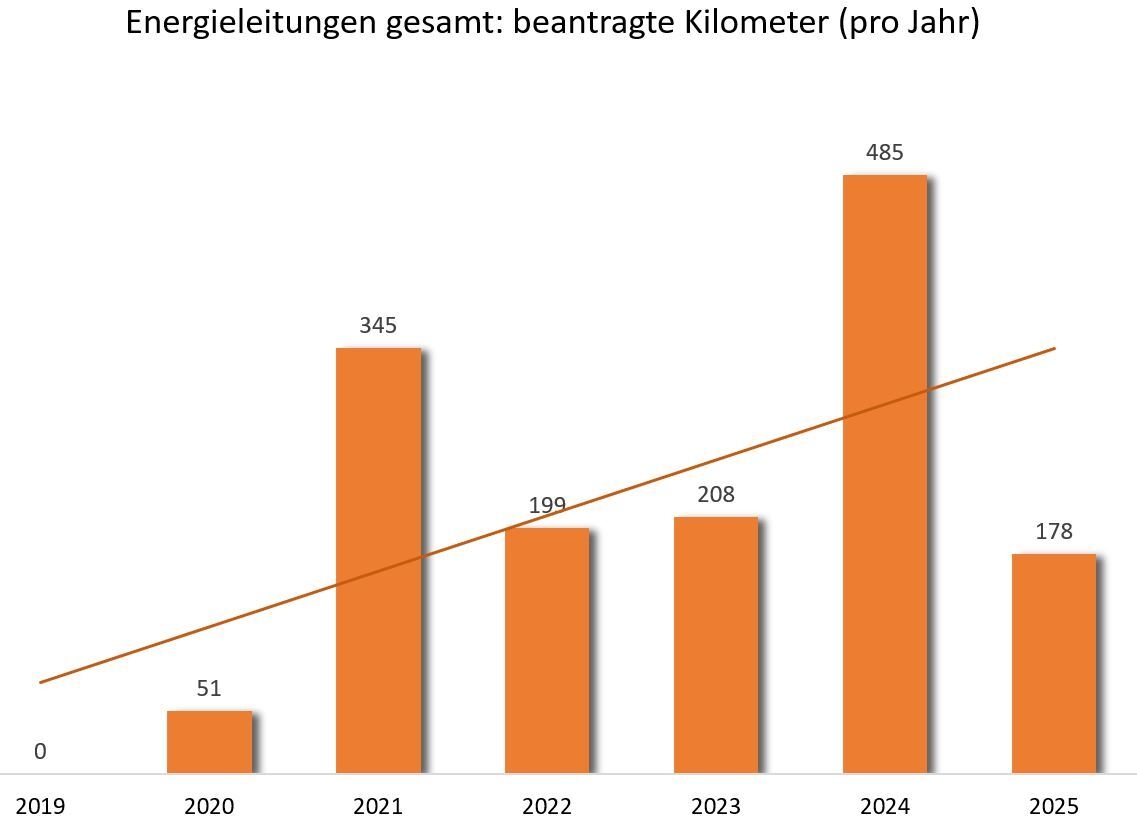

Wie viele Kilometer Energieleitungen sind pro Jahr beantragt worden?   Bildrechte: NLStBV
Pro Jahr beantragte Kilometer Energieleitungen

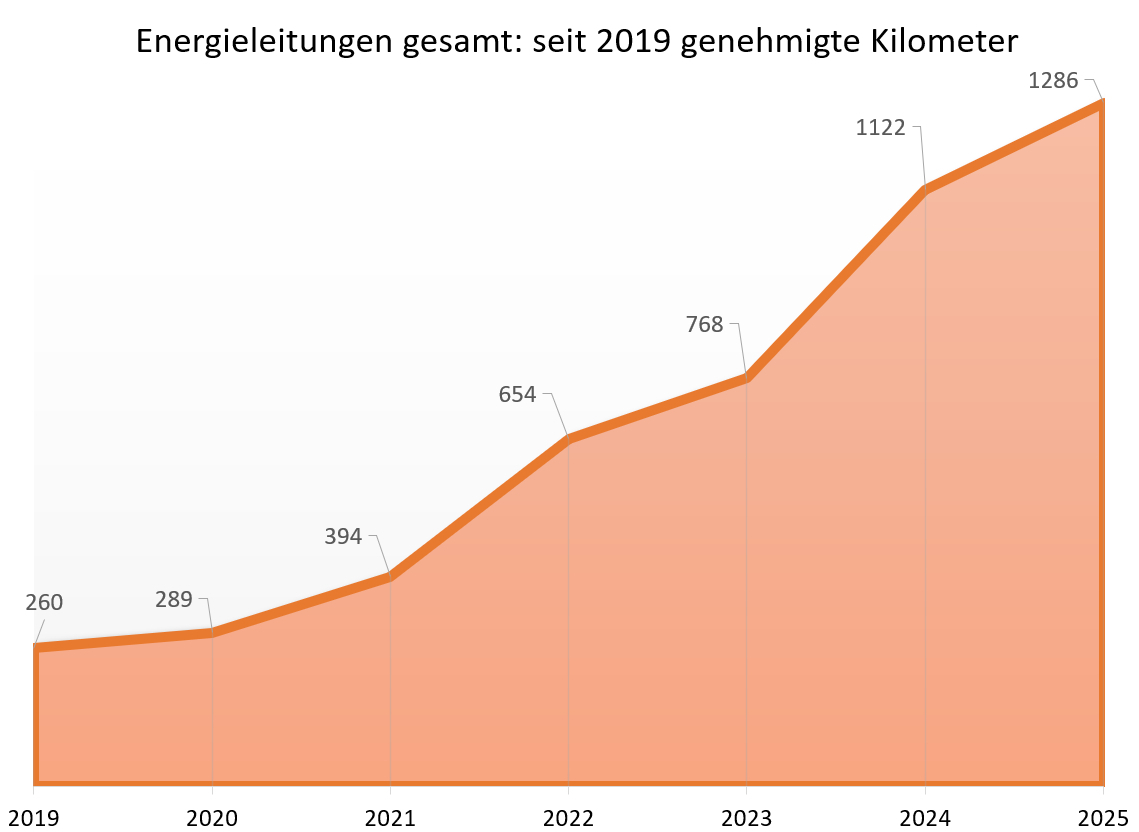

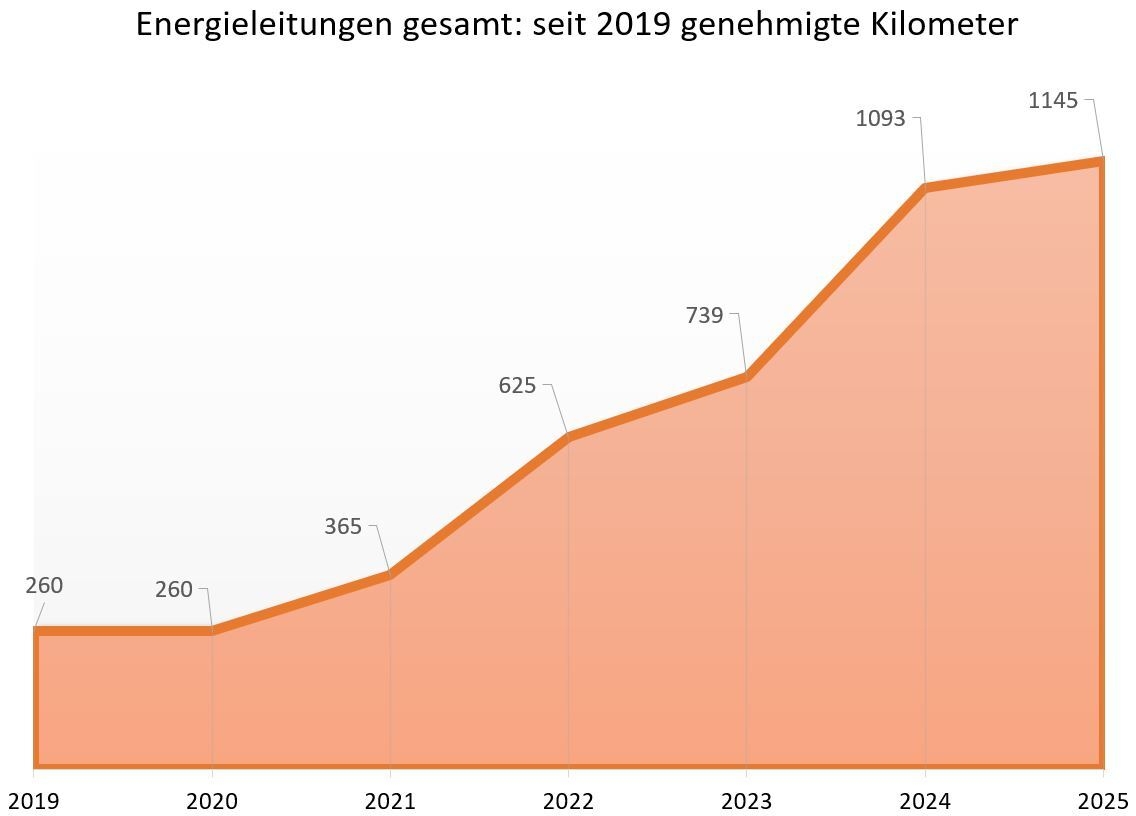

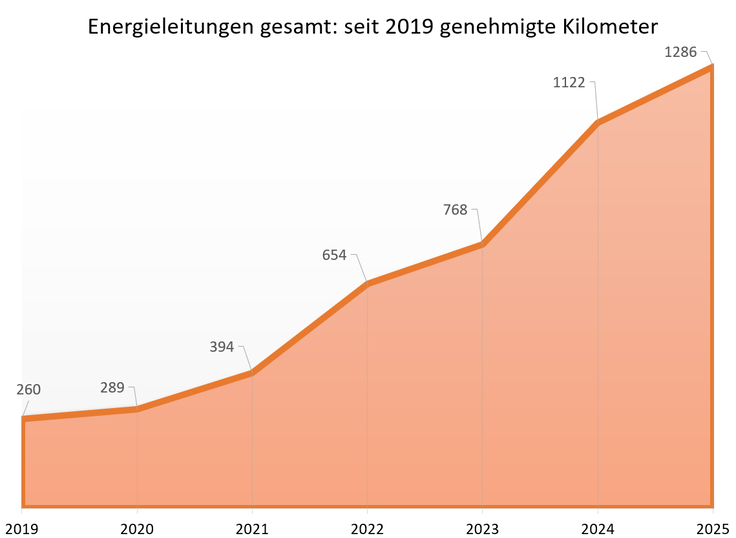

Wie viele Kilometer Energieleitungen sind seit 2019 genehmigt worden?   Bildrechte: NLStBV
Seit 2019 genehmigte Kilometer Energieleitungen

Hinweis: Zwischen der Beantragung und der Planfeststellung liegen zwischen zwölf und 36 Monate. Beantragte Kilometer werden erst nach Verfahrensabschluss zu den genehmigten Kilometern gezählt.

Windparks auf See wachsen

Um den Anforderungen der Energiewende gerecht zu werden, müssen die Stromnetze umfangreich und leistungsfähig ausgebaut oder optimiert werden. Nur so kann die Versorgungs- und Systemsicherheit gewährleistet und Energie aus Wind-, Solar und anderen Energieanlagen transportiert werden.

Insbesondere der starke Ausbau der Windparks auf dem Meer (Offshore-Windenergie) erfordert einen Netzausbau auch an Land, der den Strom unter anderem aus der Nordsee in die Verbrauchszentren transportiert.

Niedersachsen als Transitland kommt beim Netzausbau eine besondere Bedeutung zu. Hier fällt ein erheblicher Ausbaubedarf an.

Die beantragten Leitungskilometer sowie der offshore-Komponenten hat entsprechend stark in den vergangenen Jahren zugenommen.

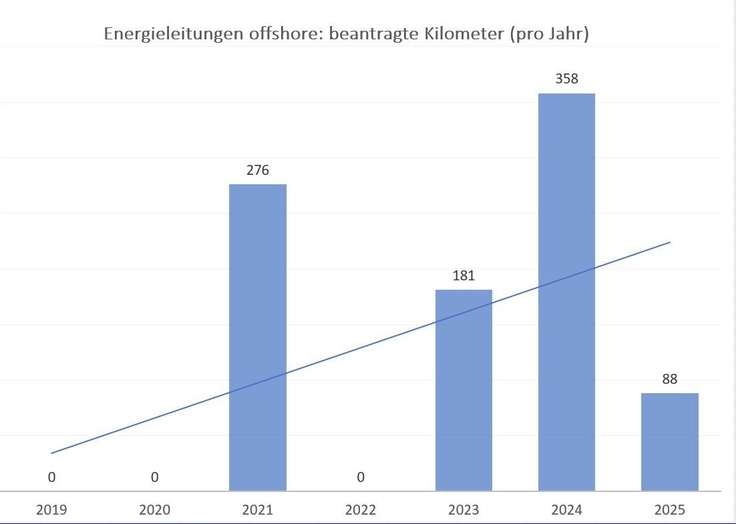

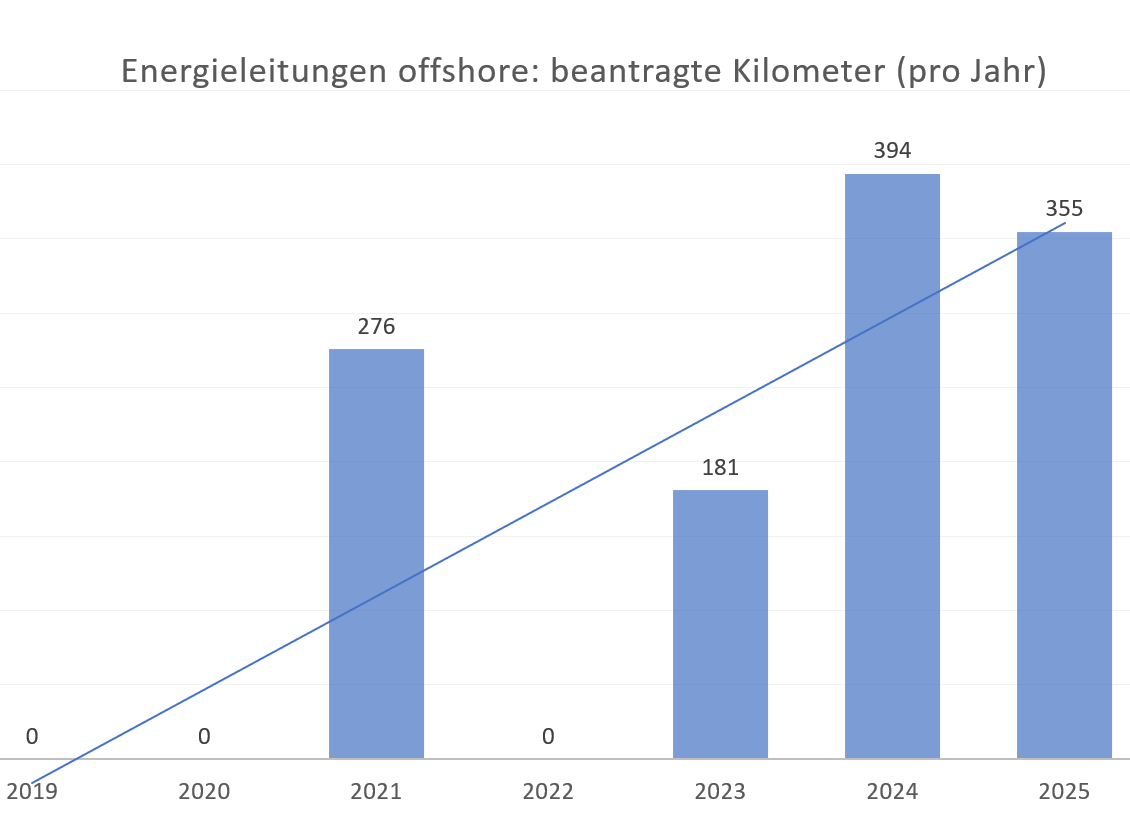

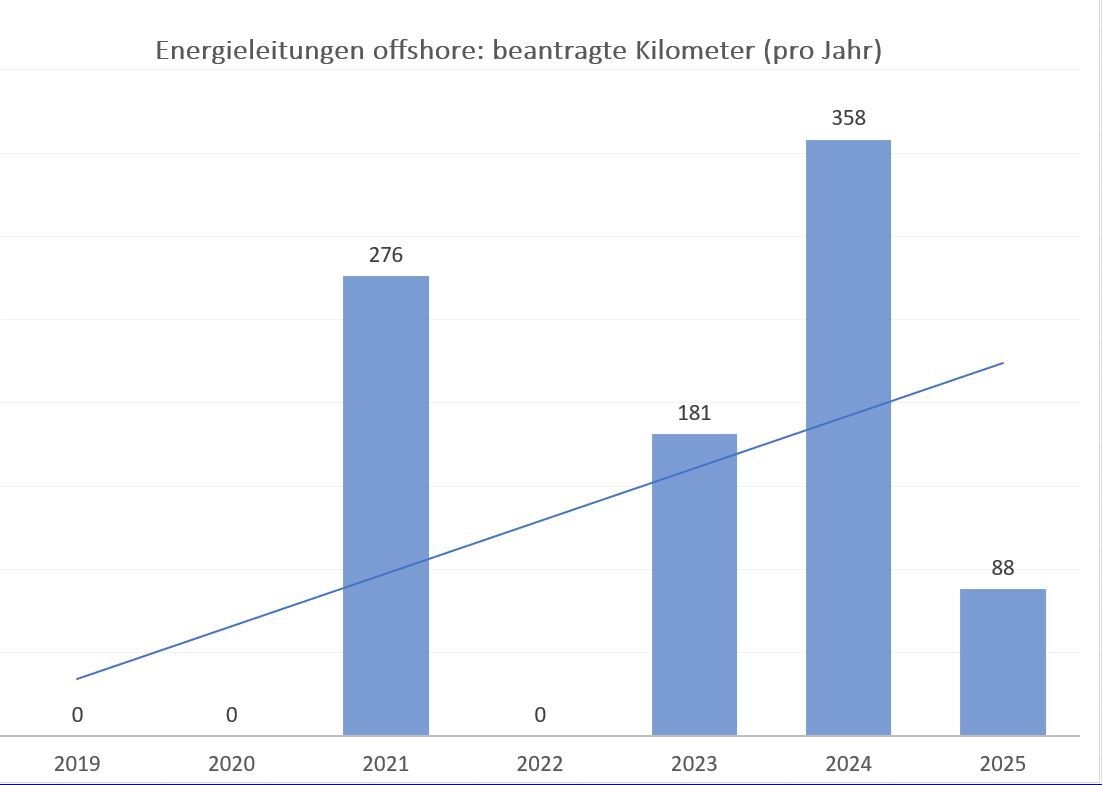

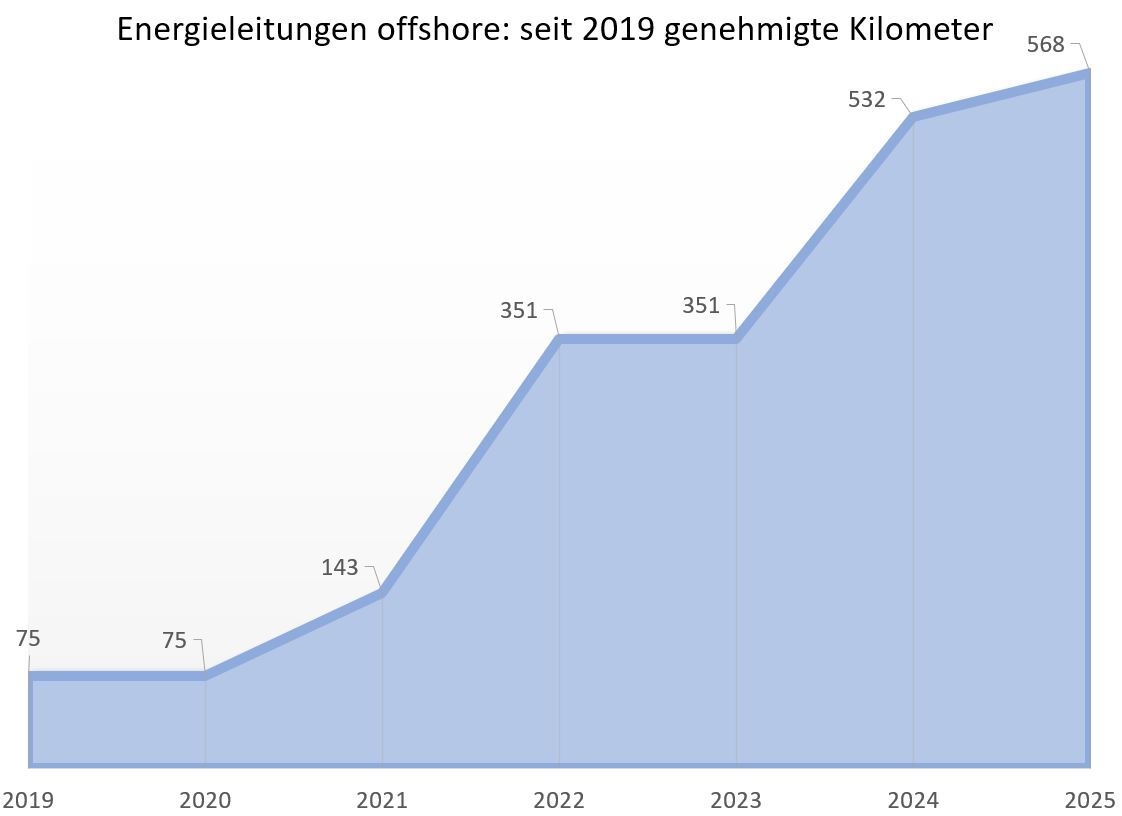

Wie viele Kilometer der pro Jahr beantragten Energieleitungen sind Offshore-Anbindungskabel?   Bildrechte: NLStBV
Pro Jahr beantragte Offshore-Anbindungskabel

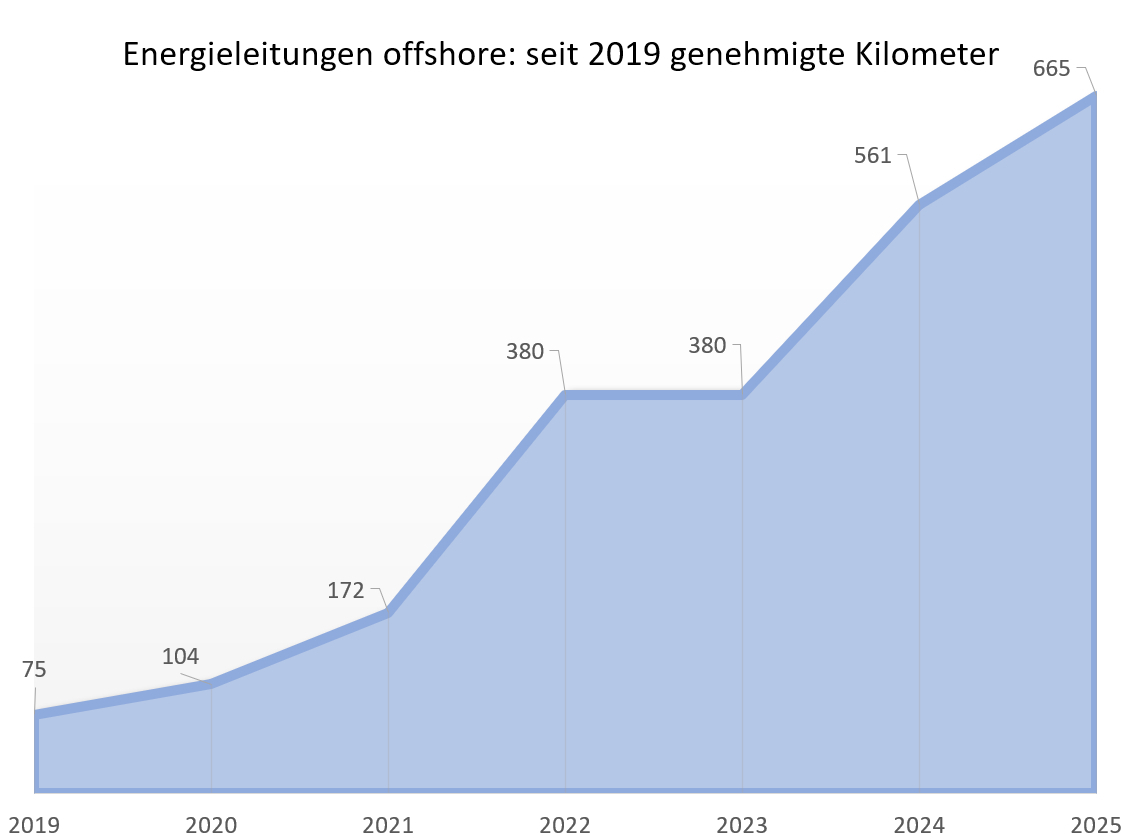

Wie viele Kilometer der seit 2019 genehmigten Energieleitungen sind Offshore-Anbindungskabel?   Bildrechte: NLStBV
Seit 2019 genehmigte Offshore-Anbindungskabel

Hinweis: Zwischen der Beantragung und der Planfeststellung liegen zwischen zwölf und 36 Monate. Beantragte Kilometer werden erst nach Verfahrensabschluss zu den genehmigten Kilometern gezählt.

Weitere Informationen

Eine Übersicht über aktuelle größere Verfahren bekommen Sie hier oder unter dem Menü "aktuelle größere Verfahren".

Eine Übersicht über Planfeststellungsbeschlüsse aus diesem Rechtsbereich finden Sie hier oder unter dem Menü "Beschlüsse", Eintrag "...nach dem Energiewirtschaftsgesetz (EnWG)".

Hochspannungsfreileitung   Bildrechte: www.pixabay.com

Artikel-Informationen

Ansprechpartner/in:
Björn van Cattenburg

Nds. Landesbehörde für Straßenbau und Verkehr
Dezernatsleiter 41 (Planfeststellung)
Göttinger Chaussee 76 A
30453 Hannover
Tel: (0511) 3034-2903
Fax: (0511) 3034-2099
